Stavebné povolenie pre systémy vykurovania a súvisiace postupy

Realizácia nových vykurovacích systémov alebo úpravy existujúcich kotolní si často vyžaduje komunikáciu so stavebným úradom. V Slovenskej republike existuje legislatívny rámec, ktorý definuje proces ohlasovania a povoľovania rôznych typov stavieb. Nový zákon o územnom plánovaní a stavebnom poriadku (stavebný zákon) priniesol početné zmeny s cieľom modernizovať a zefektívniť stavebné procesy. Tento článok poskytuje podrobný prehľad o postupe pri získavaní potrebných povolení, s dôrazom na legislatívu účinnú od 1. apríla 2025.

Infografika: Prehľad procesu získania stavebného povolenia na vykurovanie

I. Drobné stavby a ohlásenie (vrátane kotolní)

Definícia drobnej stavby

Podľa § 139b ods. 6 a 7 zákona č. 50/1976 Zb. o územnom plánovaní a stavebnom poriadku (stavebný zákon) v znení neskorších predpisov, drobné stavby sú stavby, ktoré majú doplnkovú funkciu pre hlavnú stavbu a ktoré nemôžu podstatne ovplyvniť životné prostredie. Tieto kritériá musia byť splnené súčasne.

Príklady drobných stavieb v kontexte vykurovania

  • Prízemné stavby s maximálnou zastavanou plochou 25 m² a výškou 5 m, ako sú kôlne, práčovne, letné kuchyne, prístrešky, zariadenia na odpadky, stavby na chov drobného zvieratstva, sauny, úschovne bicyklov a kočíkov, čakárne a stavby športových zariadení. V kontexte rodinných domov alebo menších objektov sem spadajú aj kotolne ústredného kúrenia.
  • Podzemné stavby s maximálnou zastavanou plochou 25 m² a hĺbkou 3 m, napríklad pivnice, žumpy, bazény, jazierka.
  • Prípojky stavieb a pozemkov na verejné rozvodné siete a kanalizáciu a pripojenie drobných stavieb na rozvodné siete hlavnej stavby.

Za drobné stavby sa naopak nepovažujú stavby skladov horľavín a výbušnín, stavby pre civilnú ochranu, požiarnu ochranu, uránového priemyslu a jadrových zariadení, vodné stavby (s určitými výnimkami), stavby čerpacích staníc pohonných hmôt, skvapalnených plynov alebo stlačených plynov, prečerpávacích staníc horľavých kvapalín a plynov a plniarní tlakových nádob.

Proces ohlásenia drobnej stavby

Pre stavebno-právne zabezpečenie drobnej stavby postačuje ohlásenie stavebnému úradu, pokiaľ spĺňa dve kľúčové kritériá: plní doplnkovú funkciu k hlavnej stavbe a nemôže podstatne ovplyvniť životné prostredie. Tieto podmienky platia pre všetky drobné stavby, vrátane oplotení a prípojok.

Ohlásenie sa podáva vopred, pred začatím akýchkoľvek prác. Dodatočné ohlásenie stavebný zákon nepripúšťa. Za deň ohlásenia sa považuje deň, keď bolo ohlásenie podané stavebnému úradu alebo odovzdané na poštovú prepravu. Proces vybavovania ohlásenia nie je správnym konaním. Ak ohlásenie neobsahuje požadované náležitosti, stavebný úrad vyzve stavebníka na ich doplnenie. V prípade, že stavebný úrad vie o zákonných dôvodoch, pre ktoré stavbu nemožno povoliť (napr. rozpor s územným plánom, stavebná uzávera), stavebníka o tom informuje.

Námietky stavebného úradu a kedy je potrebné stavebné povolenie

Ak ohlásenie drobnej stavby spĺňa všetky náležitosti a stavebný úrad s ňou súhlasí, vydá stavebníkovi oznámenie, že nemá námietky proti jej uskutočneniu. Zároveň upozorní na potrebu dodržania požiadaviek dotknutých orgánov a slovenských technických noriem. V prípade, že stavebný úrad má k ohláseniu námietky, môže určiť, že drobnú stavbu možno uskutočniť len na základe stavebného povolenia. Ak stavba alebo drobná stavba nespĺňa kritériá pre podanie ohlásenia, stavebný úrad proces ohlásenia nezačne a poučí stavebníka o správnom postupe, napr. o podaní návrhu na vydanie územného rozhodnutia alebo žiadosti o stavebné povolenie.

Stavebné povolenie je potrebné vtedy, ak stavbu nemožno zaradiť ani pod jednu z kategórií vyžadujúcich ohlásenie alebo bežné udržiavacie práce. Neohlásená stavba môže byť označená ako čierna stavba.

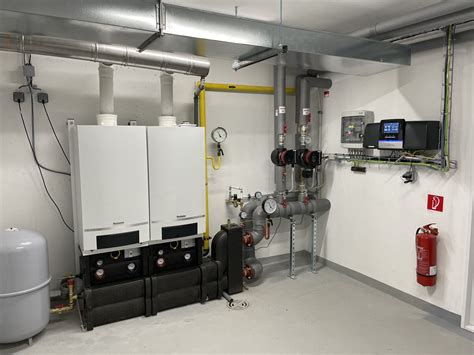

Fotografia: Moderná kotolňa rodinného domu

II. Stavebné povolenie - kedy je nevyhnutné pre kúrenie a súvisiace úpravy?

Stavebné povolenie je nevyhnutné v prípade:

  • výstavby nového rodinného domu, bytového objektu či administratívnej budovy (vrátane nových vykurovacích systémov),
  • rozsiahlej rekonštrukcie budovy, ktorá mení jej pôvodný účel alebo konštrukčné riešenie,
  • zásahov do nosných konštrukcií stavby, ktoré môžu ovplyvniť jej stabilitu,
  • zväčšenia zastavanej plochy alebo nadstavby,
  • realizácie priemyselných alebo obchodných stavieb.

Zmeny dokončených stavieb a rozsiahle rekonštrukcie

Zmeny dokončených stavieb, ako sú prístavby, nadstavby a vstavby, si vždy vyžadujú stavebné povolenie. Tento proces je nevyhnutný bez ohľadu na ich plochu. Rovnako aj stavebné úpravy, ktoré podstatne menia vzhľad stavby, zasahujú do nosných konštrukcií, menia spôsob užívania stavby alebo ohrozujú záujmy spoločnosti, vyžadujú stavebné povolenie. Príkladom je prestavba podkrovných priestorov na obytné. Pri zatepľovaní budov stavebný úrad posudzuje, či je potrebné stavebné povolenie, alebo postačí ohlásenie, ak zateplenie spĺňa špecifické kritériá.

Špecifické prípady pre vykurovacie systémy

  • Plynové kúrenie: Ak sa rozhodnete pre tento typ vykurovania a chcete využívať skvapalnený zemný plyn (LPG), je potrebné informovať sa, či je pre nádrž potrebné vybavovať dodatočné stavebné povolenie. Vypracovanie plánu plynoinštalácie a súhlas na pripojenie je štandardný proces.
  • Vykurovací olej: V budove musíte mať špeciálnu kotolňu a miesto pre nádrž s vykurovacím olejom. Kotolňa musí mať regulovaný prívod vzduchu a protipožiarne dvere, čo môže ovplyvniť požiadavky na povolenie alebo ohlásenie.
  • Komín: Pri planovanom použití kotla alebo krbu je potrebný súhlas obce s malým zdrojom znečistenia. Budete potrebovať informácie o kotli, ktorý bude použitý, a komín musí byť požiarne bezpečný.

III. Prehľad systémov vykurovania

Ústredné kúrenie a kotolne

Ústredné kúrenie je systém vykurovania, kde je tepelný zdroj (kotolňa) umiestnený mimo vykurovaných miestností a jedno vykurovacie zariadenie slúži na vykurovanie celých bytových jednotiek alebo objektov. V kontexte individuálnych stavieb, ako sú rodinné domy, výstavba malej kotolne na účely ústredného kúrenia nie je stavebným úradom zakázaná, pokiaľ spĺňa príslušné technické a bezpečnostné normy a je riadne ohlásená alebo povolená v súlade so stavebným zákonom.

Kotolňa je technická miestnosť v dome, v ktorej je umiestnená väčšina zariadení súvisiacich s vykurovaním, chladením a vetraním objektu. V kotolni sú spravidla vykurovacie pece (kachle), bojler na teplú úžitkovú vodu, rozdeľovač podlahového vykurovania, vnútorná jednotka tepelného čerpadla a pod. Do kotolne vedie komín, ktorý musí byť požiarne bezpečný a prístup k nemu musí byť chránený protipožiarnymi dverami.

Typy vykurovania

  • Radiátorové vykurovanie: Vysokoteplotné, s rýchlou realizáciou a nízkymi investičnými nákladmi. Je možné napojiť na rôzne zdroje (plyn, biomasa, olej, tepelné čerpadlo).
  • Podlahové vykurovanie: Plošné, inštalované v podlahe. Funguje s nízkoteplotným tepelným čerpadlom alebo solárnymi kolektormi. Môže byť vodné alebo elektrické.
  • Stropné vykurovanie: Podobné podlahovému, umožňuje vykurovanie aj chladenie. Inštaluje sa do zníženého stropu.
  • Stenové vykurovanie: Vykurovacie potrubie integrované do omietky alebo panelov. Môže byť vodné alebo elektrické.
  • Teplovzdušné vykurovanie: Ohriaty vzduch je vháňaný do miestností, používa sa hlavne v pasívnych domoch.
  • Vykurovanie biomasou (drevo, štiepka, pelety): Jeden z najlacnejších a ekologických spôsobov vykurovania. Používajú sa pece, kotly alebo krbové vložky.
  • Plynové kúrenie: Jedno z najbežnejších, distribuované plynovodom alebo uskladnené v nádrži na LPG. Vyžaduje projekt plynoinštalácie a tlakovú skúšku.
  • Vykurovací olej: Vyžaduje špeciálnu kotolňu a nádrž.
  • Tepelné čerpadlá: Využívajú teplo zo zeme, vody alebo vzduchu. Dôležitá je správna inštalácia a výber podľa poveternostných podmienok a typu vykurovacieho systému (radiátory vs. podlahovka).
  • IR panely a Carbon4 vykurovací náter: Infračervené vykurovanie, ktoré neohrieva vzduch, ale povrchy. Carbon4 je špeciálny náter fungujúci pri nízkom napätí, vhodný aj na sanáciu vlhkosti.

Základy parných vykurovacích systémov HVAC

IV. Proces získania stavebného povolenia - podrobný sprievodca

Proces získania stavebného povolenia na novostavbu rodinného domu alebo rozsiahlu rekonštrukciu, ktorá zahŕňa aj zmeny vykurovacích systémov, môže byť zložitý a časovo náročný. Nasledujúce kroky poskytujú prehľad o tom, čo všetko obnáša vybavenie stavebného povolenia.

Krok 1: Návšteva stavebného úradu - základ úspechu

Prvým a najdôležitejším krokom by malo byť osobné stretnutie s vedúcim stavebného úradu. Hoci existuje jednotná legislatíva, detaily a praktické postupy sa môžu výrazne líšiť od okresu k okresu. Informácie z internetu alebo od známych nenahradia priamy kontakt. Je nevyhnutné zistiť špecifické požiadavky vášho miestneho stavebného úradu.

Krok 2: Príprava príloh k žiadosti - administratívna výzva

Po návšteve stavebného úradu by ste mali získať zoznam potrebných príloh k žiadosti o stavebné povolenie. Tieto prílohy si vyžadujú návštevu viacerých inštitúcií, pričom každá má svoju zákonnú lehotu na vyjadrenie, ktorá sa pohybuje do 30 dní. Zháňanie príloh je často najnáročnejšou časťou procesu.

List vlastníctva (LV)

Preukázanie vlastníckeho vzťahu k pozemku je základnou podmienkou. Niektoré úrady, vrátane stavebného úradu, vyžadujú plnohodnotný LV vydaný katastrálnym úradom. Oficiálny LV nesmie byť starší ako tri mesiace. Akékoľvek záležitosti s katastrom treba riešiť okamžite, pretože procesy môžu trvať dlho.

Projektová dokumentácia (vrátane profesií)

Pre vydanie stavebného povolenia je nevyhnutná projektová dokumentácia spracovaná oprávnenou osobou. Ak používate katalógový projekt, nemal by byť problém, ale je dôležité pamätať na úpravu pripojenia inžinierskych sietí podľa reálneho stavu vo vašej lokalite. Projektová dokumentácia je potrebná pre všetky typy stavebných povolení, vrátane tých súvisiacich s vykurovaním, najmä ak ide o zložitejšie systémy alebo zmeny konštrukcií.

Stavebný dozor

V závislosti od spôsobu výstavby (svojpomocne alebo dodávateľsky) potrebujete buď vyjadrenie firmy, alebo stavebného dozoru. Tlačivo sa obvykle získa na úrade, vyplní a opečiatkuje stavebným dozorom.

Územné rozhodnutie o umiestnení stavby

V lokalitách, kde územný plán obce počíta s rodinnými domami, ide tento proces hladko. Odporúča sa spojiť územné konanie so stavebným povolením, čo môže zjednodušiť proces. Pre drobné stavby, stavebné úpravy a udržiavacie práce sa územné rozhodnutie nevyžaduje. Stavebné konanie nemožno začať skôr, ako pred dosiahnutím právoplatného územného rozhodnutia.

Súhlas obce s malým zdrojom znečistenia

Pri plánovanom použití kotla alebo krbu je potrebný súhlas obce. Budete potrebovať informácie o kotle, ktorý bude použitý.

Krok 3: Vyjadrenia a prípojky inžinierskych sietí - technická a administratívna výzva

Vyjadrenia správcov inžinierskych sietí sú technicky súčasťou príloh k stavebnému povoleniu, ale ich vybavenie je často také náročné, že si zaslúži samostatnú pozornosť. Odporúča sa čo najskôr navštíviť dodávateľov energií (SPP Distribúcia, Západoslovenská distribučná, BVS a pod.) a informovať sa o postupe. Prvým krokom je získať informačný nákres sietí. Na základe tohto nákresu projektant navrhne vaše napojenie na siete. V ideálnom prípade vám projekt schvália a uzatvoríte zmluvu o pripojení, pričom získate súhlasné stanovisko k vybudovaniu prípojky, ktoré je prílohou k žiadosti o stavebné povolenie. Všetky tieto inštitúcie majú na vydanie stanoviska 30-dňovú zákonnú lehotu. Súhlas s napojením domu na plyn sa prikladá, ak plánujete váš nový dom vykurovať plynom.

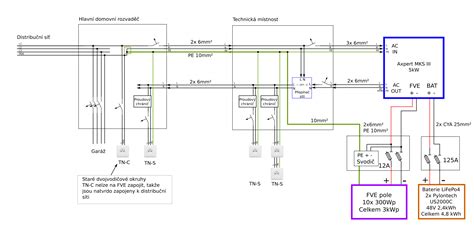

Schéma: Prepojenie domu na inžinierske siete

Krok 4: Podanie žiadosti a riešenie nezrovnalostí - finálna kontrola

Žiadosť o stavebné povolenie by sa mala podať čo najskôr. Ak sú úradníci ústretoví, nezrovnalosti môžete dokladať a prerábať namiesto zamietnutia žiadosti. Až po podaní žiadosti úradníci dôkladne skontrolujú vašu dokumentáciu a začnú riešiť prípadné nedostatky. Každá chyba, či už technického alebo formálneho charakteru, môže viesť k prerušeniu alebo predĺženiu konania.

Krok 5: Účastníci stavebného konania - právo na vyjadrenie

Po podaní žiadosti sa informácia o začatí stavebného konania posiela všetkým účastníkom. Tí majú 7 dní na vyjadrenie. Úrad rozhoduje, kto je účastníkom konania, ale zvyčajne to zahŕňa susedov, projektanta, stavebného dozora a každého, koho stavba nejakým spôsobom ovplyvňuje. Na konci konania dostanú účastníci informáciu o rozhodnutí a majú 15 dní na podanie odvolania. Túto lehotu je možné skrátiť, ak všetci účastníci písomne potvrdia, že sa vzdávajú odvolania.

V. Nový stavebný zákon (od 1. apríla 2025) - digitalizácia a zmeny

Od 1. apríla 2025 nadobúda účinnosť nový stavebný zákon (25/2025 Z.z.), ktorý prináša zásadné zmeny s cieľom modernizovať a zefektívniť stavebné procesy. Tvorcovia zákona zdôrazňujú, že tieto zmeny budú prínosom pre všetkých.

Hlavné zmeny a ciele

Najvýraznejším pozitívom je plná elektronizácia procesov. V oblasti územného plánovania sa zjednotí metodika, čo prinesie prehľadnejšie územné plány. Očakáva sa prechod na digitálne územné plány a digitalizácia stavebných povoľovacích procesov. Automatizácia bude efektívna najmä pri jednoduchých úkonoch, ako je posielanie dokumentov či odhaľovanie chýb v elektronických žiadostiach. Systém už pri podávaní žiadostí nedovolí odoslať nesprávne vyplnený formulár. Nový zákon zavádza efektívnejšie mechanizmy na riešenie sporov a všetky konania budú vedené v jednotnom informačnom systéme. Dokumenty a územné plány budú verejne dostupné online.

Stavby, ktoré už nepotrebujú povolenie podľa nového zákona

Stavebné povolenie je potrebné vždy pri zásadnom zásahu do územia alebo stavby. Rozsiahle rekonštrukcie so zmenou funkcie stavby vyžadujú povolenie. Pri menších stavbách, ktoré neovplyvňujú stabilitu, bezpečnosť a nemajú výrazný vplyv na okolie, môže postačiť ohlásenie alebo nebude potrebné ani to, v prípade tzv. drobných stavieb (napr. záhradný altánok do 50 m² bez pevných základov). Drobné stavby a stavebné úpravy sa po novom nebudú musieť ohlasovať, pokiaľ sa nenachádzajú na verejných priestranstvách alebo nie sú situované bližšie než 2 metre od hranice susedného pozemku.

Dopady na kontrolu čiernych stavieb a zodpovednosť

  • Kontrola čiernych stavieb: Jasnejšie definované správne konania, presnejšie procesné pravidlá a posilnená kontrola pri nelegálnej výstavbe.
  • Stavebné úrady v území: Stavebné úrady zostávajú na mestách a obciach. Zároveň prebieha profesionalizácia štátnej stavebnej správy a znižovanie administratívnej záťaže.
  • Zrušenie dvojstupňového konania: Územné a stavebné konanie sa v mnohých prípadoch zlúčilo do jedného procesu, čo odstránilo duplicitu vyjadrení a skrátilo schvaľovanie.
  • Rozšírenie sankcií: Väčšia zodpovednosť pre zhotoviteľov a stavebný dozor, nie pre stavebníka. Sankcie sa zameriavajú na tých, ktorí porušenie skutočne spôsobia.

VI. Lehoty, poplatky a tipy pre úspešné vybavenie

Lehota na vydanie stavebného povolenia

Štandardná lehota na vydanie stavebného povolenia je 30 dní od podania úplnej žiadosti. V prípade neúplných podkladov alebo zložitých pripomienok môže byť lehota predĺžená o 30 dní, o čom musí byť žiadateľ písomne informovaný. Stavebný úrad vám pritom určí záväzné podmienky na uskutočnenie a používanie stavby, rozhodne o námietkach účastníkov konania a podobne. Stavebné povolenie začína platiť po 15-dňovej lehote, kedy sa môžu upresniť detaily od zúčastnených strán. Stavebné povolenie stráca platnosť po dvoch rokoch od právoplatnosti rozhodnutia.

Základy parných vykurovacích systémov HVAC

Poplatky za stavebné povolenie 2026

Stavebné povolenie podlieha rôznym poplatkom, ktoré závisia od typu stavby, rozsahu projektu a administratívnych nákladov spojených s jeho vydaním. Okrem základných poplatkov za podanie žiadosti môžu vzniknúť aj dodatočné náklady na úradné overenia, odborné posudky alebo iné potrebné dokumenty. (Účinnosť od 1.1.2026 podľa zakonypreludi.sk/zz/1995-145)

Poplatky za stavebné povolenie Suma
Rodinný dom (Jednobytová/dvojbytová budova) 300 €
Bytový dom (Troj až desaťbytová bytová budova) 1000 €
Garáže s jedným alebo dvoma miestami 100 €
Rekonštrukcia, prístavba, nadstavba (rodinný dom) 75 € (25 % zo sadzby jednobytovej budovy)
Rekonštrukcia bytového domu 250 € (25 % zo sadzby troj-desať bytovej budovy)
Priemyselné stavby Od 300 € (jednoduchá stavba) do 10 000 € (nad 10 000m²)
Komerčné stavby od 300 € (náklady do 60 000 €) do 20 000 € (náklady nad 50 000 000 €)
Zmeny dokončenej stavby (rekonštrukcie, prestavby) 75 - 500 € (25 % pôvodnej sadzby pre daný typ budovy)
Ďalšie poplatky za stavebné povolenie Suma
Poplatok za urýchlené vybavenie žiadosti individuálne podľa úradu
Overenie projektovej dokumentácie 25 % - 50 % sadzby za stavbu
Overenie geometrického plánu 40 €
Poplatky za stanoviská dotknutých orgánov (pamiatkový úrad, dopravný inšpektorát, správcovia sietí…) 0 - 115 € (závisí od inštitúcie)
Vyjadrenie správcov inžinierskych sietí (elektrina, voda, plyn, telekomunikácie) často bezplatné
Posudok o vplyve na životné prostredie (EIA) ak je vyžadovaný, môže stáť 500 - 3 000 €

Tipy, ako urýchliť vybavovanie stavebného povolenia

Vybavenie stavebného povolenia môže byť zdĺhavé, avšak dodržanie určitých krokov môže proces značne urýchliť a minimalizovať riziko odmietnutia žiadosti:

  • Podajte kompletnú žiadosť hneď na prvý pokus.
  • Použite elektronickú komunikáciu (portál URBION, ak je funkčný vo vašej obci).
  • Konzultujte projekt s odborníkom vopred (architekt, projektant, právny poradca).
  • Vyhnite sa chybám v dokumentácii.
  • Sledujte legislatívne zmeny a nové predpisy.

Na čo si dať pozor pri vybavovaní stavebného povolenia

  • Vyjadrenia a stanoviská majú obmedzenú platnosť - vo väčšine prípadov 12 mesiacov. Ak sa proces predĺži, niektoré dokumenty bude potrebné obnoviť.
  • Žiadosť o stavebné povolenie musí byť úplná - neúplná dokumentácia môže konanie prerušiť a oddialiť jeho vydanie o týždne až mesiace.
  • Súhlas susedov nie je vždy povinný, no ich nesúhlas môže spôsobiť zdržanie alebo zmenu projektu. Odporúča sa otvorená komunikácia vopred.
  • URBION systém nie je vždy plne funkčný v každej obci - overte si vopred, či váš stavebný úrad umožňuje elektronické podanie žiadosti.
  • Stavebné povolenie je viazané na konkrétny projekt a pozemok - ak zmeníte pozemok alebo parametre stavby, budete potrebovať nové konanie.
  • Nezahŕňajte do žiadosti viacero nesúvisiacich objektov - napríklad dom a garáž na inom pozemku; každý objekt si môže vyžadovať samostatné povolenie.

Úspešné vybavenie stavebného povolenia závisí od dôkladného plánovania, pochopenia legislatívnych požiadaviek a včasného zabezpečenia všetkých potrebných dokumentov.
