Klimatizácia: Montáž, demontáž a komplexný proces inštalácie

Klimatizácia sa stala neoddeliteľnou súčasťou moderného života, najmä v oblastiach s extrémnymi teplotami. Jej správna inštalácia je kľúčová pre efektívne a bezpečné fungovanie systému. V tomto článku sa zameriame na rôzne aspekty montáže a demontáže klimatizačných systémov, vrátane špecifík práce s pružinovými spojkami, ktoré sú dôležitými komponentmi.

Úvod do pružinových spojok a ich význam

Pružinové spojky sú mechanické zariadenia, ktoré umožňujú prenášať pohyb a sily medzi rôznymi komponentmi klimatizačného systému. Ich hlavnou úlohou je zabezpečiť stabilitu a efektívnosť v prevádzke. Správna montáž a demontáž týchto spojok je zásadná pre správne fungovanie celého systému.

Schéma pružinovej spojky v klimatizačnom systéme

Montáž pružinových spojok

Pred začatím montáže je potrebné zabezpečiť všetky potrebné nástroje a materiály. Odporúča sa skontrolovať technickú dokumentáciu a zabezpečiť bezpečnostné opatrenia. Pracovný priestor by mal byť dobre osvetlený a usporiadaný, aby sa predišlo nehodám.

Krok za krokom: Montáž pružinových spojok

  • Príprava komponentov: Uistite sa, že všetky časti sú čisté a bez poškodenia.
  • Umiestnenie pružinovej spojky: Správne umiestnenie je kľúčové. Pružinu je potrebné umiestniť do predpísanej polohy.
  • Pripojenie: Skontrolujte, či sú všetky pripojenia tesné a správne. Použite vhodné náradie na dotiahnutie spojok.
  • Testovanie: Po montáži je dôležité vykonať testovanie, aby sa zabezpečilo, že všetko funguje správne.

Demontáž pružinových spojok

Demontáž môže byť potrebná z rôznych dôvodov, ako sú opravy, údržba alebo výmena komponentov. Dôležité je mať na pamäti, že demontáž by mala byť vykonaná s maximálnou opatrnosťou, aby sa predišlo poškodeniu.

Krok za krokom: Demontáž pružinových spojok

  • Príprava: Pred demontážou je potrebné vypnúť klimatizáciu a odpojiť ju od elektrického prúdu.
  • Odstránenie spojky: Pomocou vhodného náradia opatrne odstráňte pružinovú spojku. Dávajte pozor na tlak a napätie v systéme.
  • Kontrola komponentov: Po demontáži skontrolujte všetky komponenty na poškodenie.
  • Uloženie: Správne uložte demontované diely, aby sa predišlo ich poškodeniu.

Bezpečnostné opatrenia pri práci s pružinovými spojkami

Pri montáži a demontáži pružinových spojok je dôležité dodržiavať bezpečnostné opatrenia. Odporúča sa nosiť ochranné okuliare, rukavice a ďalšie ochranné pomôcky. Vždy pracujte s kolegom, aby ste si navzájom pomohli a zabezpečili si tak bezpečnosť.

Komplexnosť inštalácie klimatizácie: Prečo je potrebný odborník

Klimatizácia a jej montáž nie sú jednorazové zapojenie, ale komplexný proces, ktorý si vyžaduje odbornosť a dôslednosť. Mnohých zákazníkov prekvapí, koľko krokov je potrebných, aby systém fungoval efektívne a spoľahlivo. Skratky síce montáž zrýchlia, no často vedú k nižšej účinnosti, vyšším prevádzkovým nákladom a zníženému komfortu. V priebehu rokov vás to môže stáť tisíce eur.

Ak očakávate spoľahlivý, úsporný a komfortný systém, je dôležité porozumieť celému procesu inštalácie. Upozorňujeme, že inštalácia klimatizácie nie je projekt pre domácich majstrov. Je tak potrebné, aby ju vždy vykonával certifikovaný odborník, a po prečítaní tohto článku vám bude jasné, prečo.

🛠 Montáž 🔥 klimatizácie Gree v sklade 🏢 – sledujte celý proces! 👍

Fázy profesionálnej montáže klimatizácie

1. Zber údajov a úvodná obhliadka

Počas úvodnej návštevy technik, odborný zástupca alebo obhliadkár skontroluje váš existujúci systém a/alebo zhromaždí potrebné údaje pre vypracovanie presného návrhu. Tieto informácie následne využije inštalačný tím. V závislosti od situácie môže byť nutné pripraviť špeciálne vybavenie ešte pred inštaláciou. Dôkladný zber informácií výrazne zvyšuje šance na rýchly a bezproblémový priebeh klimatizačnej montáže.

Pri obhliadke už väčšinou zákazník má svoju predstavu, kde by chcel jednotku umiestniť. Toto sa nie vždy zhoduje s reálnymi možnosťami jej umiestnenia. Preto je obhliadka pred samotnou montážou veľmi dôležitá a šetrí následne čas pri samotnej montáži. Ideálne je, ak obhliadku robí práve pracovník, ktorý následne bude samotnú montáž aj vykonávať.

2. Príchod inštalačného tímu a príprava pracoviska

Pred príchodom technika či odborného zástupcu by ste mali obdržať SMS alebo telefonát s potvrdením. Po príchode vás vedúci inštalácie oboznámi s plánom práce. Skontroluje detaily objednávky vrátane typu zariadenia, príslušenstva a špeciálnych požiadaviek dohodnutých pri obhliadke. Tento krok je dôležité nevynechať, predchádzate tak nedorozumeniam či zbytočným chybám.

Zatiaľ čo prebieha kontrola podkladov, zvyšok tímu začne s prípravou, chráni podlahy, pripravuje náradie a spúšťa bezpečnostné opatrenia, ako odpojenie elektriny na existujúcom klimatizačnom systéme. Je určite dobré poodkladať nábytok alebo zariadenie v mieste montáže vnútornej jednotky, aby pri montáži nedopatrením nedošlo k poškodeniu.

3. Príprava miesta pre vonkajšiu klimatizačnú jednotku

Pred samotnou inštaláciou je často potrebné upraviť pôvodné umiestnenie klimatizačnej jednotky. Zvyčajne ide o výmenu úchytov a vyrovnanie podložky, na ktorú sa nové zariadenie osadí. Moderné klimatizácie bývajú väčšie a ťažšie než staršie modely, preto je dôležité zabezpečiť pevný a rovný podklad.

Na riadne upevnenie klimatizácie sa najčastejšie využíva správny výber konzoly, ktorá sa vyberá na základe nosnosti a šírky vonkajšej jednotky. Možnosti umiestnenia zahŕňajú:

  • Kompozitná podložka: Je ľahká, odolná voči poveternostným vplyvom a lepšie tlmí vibrácie, čo prispieva k tichšej prevádzke.
  • Stenové konzoly: Vonkajšia klimatizačná jednotka je osadená na konzoly upevnené na stene v určitej výške nad terénom.
  • Strešná aplikácia: Umiestnenie jednotky na streche.

Po osadení klimatizácie nie je vhodné s ňou manipulovať. Jej komponenty sú pod tlakom a akýkoľvek posun môže viesť k trvalému poškodeniu. Práve konzola môže v budúcnosti pomôcť pri potrebnom vyrovnaní bez rizika poškodenia zariadenia. Medzi klimatizáciou a konzolou musia byť vždy namontované gumené silentbloky, ktoré tlmia vibrácie.

Rôzne typy konzol pre vonkajšiu jednotku klimatizácie

4. Montáž medeného vedenia chladiva a inštalácia vnútornej jednotky

Pri inštalácii klimatizácie sa používa nová sada medených trubiek, zložená z dvoch vedení - väčšie (sacie) a menšie (kvapalinové). Sacie vedenie je vždy izolované. Obe trubky sa dodávajú spolu, zvinuté v kotúči rôznych dĺžok - zvyčajne od 25 do 50 metrov. Vo väčšine domácností postačí od 3 do 5 metrov. Cieľom je viesť potrubie čo najrovnejšie, s minimom zákrut. V prípade potreby sa meď tvaruje ručne alebo ohýbačkou.

Potrubia sa inštalujú popri trámoch a potrubí, pričom sa odporúča ich uchytenie každých 1,2 - 1,8 metra pomocou plastových, medených alebo vhodne chránených kovových pások. Pri kontakte rôznych kovov môže dôjsť k galvanickej korózii, teda pomalému rozpadu materiálu, ktorý môže spôsobiť únik chladiva. Preto je dôležité použiť správne izolované uchytenie. Celý systém by mal byť bez zalomení a ostrej manipulácie, vedenie sa inštaluje ako jeden súvislý kus.

Vŕtanie otvorov a uchytenie vnútornej jednotky

Pracovník si presne zameria polohu, kde bude nainštalovaná vnútorná jednotka a následne určí umiestnenie prievrtu, čiže montážnej diery, ktorá prepojí vnútornú a vonkajšiu jednotku medeným izolovaným potrubím a komunikačným káblom. Trasovanie kondenzačného potrubia býva zväčša limitujúci faktor pre umiestnenie klimatizácie. Toto potrubie musí byť po celej jeho trase spádované tak, aby voda mohla voľne vytekať do exteriéru. Sifóny po trase potrubia nie sú povolené.

Po zameraní otvoru príde na rad samotné vŕtanie. V závislosti od vŕtaného materiálu je to činnosť hlučná a prašná. Na vŕtanie otvoru do betónového panelu alebo iného hrubšieho betónového bloku sa používajú silné príklepové vŕtačky s priemerom 52 mm, čo je dostatočná veľkosť pre pripojenie vonkajšej jednotky a jednej vnútornej. Pre multi-split klimatizácie je nutné vyvŕtať viac dier, alebo jednu väčšiu.

Oveľa lepšia situácia je v prípade, že je obvodová stena z pórobetónového materiálu alebo modernej dierovanej tehly. V tomto prípade je otvor vŕtaný jadrovou vysokootáčkovou vŕtačkou, ktorá vŕta bez príklepu. Je to menej hlučný a menej prašný spôsob vŕtania.

Vnútorná jednotka sa na stenu uchytáva pomocou pozinkovanej konzoly, ktorá je súčasťou jednotky. Následne sa klimatizácia na túto konzolu zavesí. Pracovník jednotku odkloní v spodnej časti od steny, aby mal prístup pre pripojenie medeného potrubia.

Pertlové spoje a elektrické prepojenia

Na potrubí sa pomocou nástroja na to určeného vytvorí pertlový spoj, ktorý je bez akéhokoľvek tesnenia schopný pripojiť 2 medené potrubia bez toho, aby aj pri tlakoch do 40 barov cez neho neunikalo žiadne chladivo (ak sa samozrejme tento spoj vyrobí správne). Pri správne vyrobenom pertlovom spoji vydrží chladivo v chladiacom okruhu teoreticky aj nekonečne dlhý čas. K vnútornej jednotke sa ešte pripojí komunikačný kábel, ktorý prepája vonkajšiu časť klimatizácie.

Ilustrácia pertlového spoja na medených trubkách

5. Nastavenie a pripojenie vonkajšieho kondenzátora

Po úspešnej príprave konzoly, vedení chladiva a elektroinštalácie nasleduje ďalšia fáza - montáž samotnej vonkajšej jednotky, kondenzátora. Najprv sa klimatizácia opatrne vyloží z obalu a osadí na pripravenú podložku. Kvalitný inštalatér vždy najskôr skontroluje, či počas prepravy nedošlo k poškodeniu. Dôkladné kontroly pred a po montáži sú nevyhnutné. Len tak možno zabezpečiť, že klimatizácia bude fungovať spoľahlivo hneď od začiatku.

Po osadení klimatizačnej jednotky sa prechádza k pripojeniu už nainštalovanej sady medených vedení chladiva k servisným ventilom na kondenzátore. Tieto ventily slúžia ako spojovací bod systému a zároveň umožňujú uzatvorenie chladiaceho okruhu pre budúce servisné zásahy. Vďaka tomu nie je potrebné pri každej oprave dopĺňať nové chladivo, čím sa šetria náklady aj čas.

Tvrdospájkovanie spojov

Spoje sa následne musia spájkovať. Ide o proces podobný zváraniu, kde sa používa kombinácia kyslíka a acetylénu a špeciálna plniaca tyč z kovovej zliatiny so striebrom. Medené potrubia a ventil sa zahrejú na viac než 650 °C, čím sa dosiahne pevné a nepriepustné spojenie. Ak je tento krok vykonaný správne, spojenie je trvácne a vzduchotesné, čo je kľúčové pre bezchybnú prevádzku klimatizácie.

Vákuovanie a kontrola tesnosti

Prichádza na rad najdôležitejšia časť montáže, a tou je vákuovanie okruhu. Vákuovanie sa vykonáva s pomocou vývevy a meracieho zariadenia, ktoré je schopné odmerať absolútny tlak v potrubí s rozlíšením 0.1Pa. Výveva odsaje v nainštalovanom potrubí všetok vzduch, vytvorí v ňom podtlak takmer -1 Bar. Rovnako tak pri nízkom tlaku sa odparovacia teplota vody dostáva na hranicu mínus niekoľko desiatok stupňov. Pred naplnením klimatizačného systému chladivom je teda potrebné systém vyvákuovať, aby sa z vedení odstránil vzduch a vlhkosť, ktoré by v systéme mohli narobiť veľa škody. Vákuovanie okruhu trvá podľa podmienok približne 15 minút, čo je závislé hlavne od dĺžky potrubia, ktoré bolo nainštalované. Po tomto kroku sa výveva vypne a meracie zariadenie sleduje, či v okruhu nestúpa tlak, čo by mohlo signalizovať netesnosť pertlových spojov. Pustením chladiva do okruhu sa montáž ako taká končí.

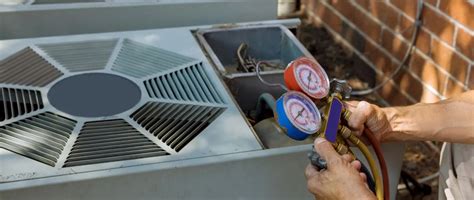

Vákuovanie klimatizačného okruhu pred naplnením chladivom

6. Inštalácia nových rozvodov nízkeho napätia a elektrického pripojenia

Aby bol systém klimatizácie plne funkčný, je potrebné profesionálne pripojiť napájacie i riadiace vedenia. Inštalatér využíva existujúci napájací obvod z hlavného elektrického rozvádzača v dome a na vonkajšej stene montuje novú servisnú odpájaciu skrinku (tzv. „odpojovač“). Vo vnútri odpájacej skrinky sú jasne označené svorky pre:

  • Line (prívod) - pripojenie z domového rozvádzača.
  • Load (výstup) - napojenie kábla vedúceho do samotného kondenzátora klimatizácie.

Toto rozhranie umožňuje rýchlo a bezpečne odpojiť napájanie klimatizácie pri servisných zásahoch bez potreby vypínať hlavný istič v dome, čo je dôležité najmä v núdzových situáciách. Preto je odpojovač vyžadovaný aj podľa európskych a miestnych elektrotechnických noriem.

Riadiace vedenie je tiež dôležitou súčasťou klimatizačného systému. Toto vedenie prenáša signál z riadiacej dosky v peci (alebo termostatu) do klimatizácie, keď termostat zaregistruje potrebu chladenia. Správne zapojenie tohto kábla umožňuje jednotke reagovať na zmeny teploty a vlhkosti v interiéri a automaticky cyklovať podľa nastavení používateľa. Vedenie sa pripája na presne určené svorky.

7. Proces uvedenia klimatizačného systému do prevádzky

Po dokončení celej inštalácie nasleduje dôležité krok - uvedenie klimatizácie do prevádzky, alebo testovanie systému. Táto fáza je kľúčovou súčasťou každého procesu montáže, pretože zabezpečuje, že všetky komponenty fungujú správne a systém dosahuje požadovaný výkon. Po zapnutí musí systém bežať aspoň 15 až 20 minút, aby sa chladivo rovnomerne rozložilo a začal sa efektívny proces chladenia.

Dôležité je, aby bol dom počas tohto testovania zaťažený, teda mal dostatočne vysokú vnútornú teplotu, ideálne nad 24 °C. V niektorých prípadoch sa dokonca krátkodobo zapína kúrenie, aby sa umelo vytvorilo požadované tepelné zaťaženie domu. Toto „zaťaženie“ je nevyhnutné na to, aby systém pracoval v plnej prevádzke a aby bolo možné presne nastaviť a overiť chladenie, čo zahŕňa aj doplnenie alebo úpravu množstva chladiva.

Skúsený technik pri uvedení do prevádzky klimatizácie skontroluje množstvo technických parametrov, ktoré zabezpečia, že systém funguje v súlade so špecifikáciami výrobcu. Tieto údaje slúžia ako základná diagnostika a zároveň ako záruka správnej montáže klimatizácie. Tu je zoznam hlavných kontrolovaných údajov:

  • Tlak v sacom a kvapalinovom potrubí
  • Teplota medeného potrubia - sacie aj kvapalinové vedenie
  • Prehriatie - rozdiel medzi teplotou výstupu výparníka a bodom varu chladiva
  • Podchladenie - rozdiel medzi bodom kondenzácie a teplotou kvapalného chladiva
  • Vonkajšia teplota
  • Vnútorná teplota
  • Vnútorná vlhkosť
  • Teplota spätného vzduchu
  • Teplota privádzaného vzduchu
  • Statický tlak - meraný na strane prívodu aj na strane spätného ťahu
  • Pokles teploty - rozdiel medzi spätným a privádzaným vzduchom
  • Hodnota odoberaného prúdu
  • Prúdové zaťaženie motora ventilátora, vonkajšieho ventilátora a kompresora
  • Čítanie prúdu nízkonapäťového vedenia
  • Celková dĺžka medených potrubí chladiva
  • Množstvo doplneného chladiva - ak bolo potrebné
  • Výškový rozdiel medzi vonkajšou jednotkou a vnútornou výparníkovou cievkou
  • Zaznamenaná rýchlosť ventilátora (v CFM - kubické stopy za minútu, konvertované do m³/h)
Grafika monitoringu parametrov klimatizácie pri spúšťaní

8. Dokončenie montáže a záverečné úpravy

Klimatizačný systém je úspešne inštalovaný, otestovaný a pripravený slúžiť vám dlhé roky. Tento proces sa môže na prvý pohľad zdať zdĺhavý a technicky náročný, no v rukách skúseného inštalačného tímu je každá fáza zvládnutá precízne a efektívne. Profesionálna montáž nie je len o zapojení jednotky, je to celý rad krokov, ktoré musia byť vykonané v správnom poradí a s dôrazom na detail.

Pri inštalácii klimatizácie neexistuje priestor na kompromisy. Preskočenie niektorého z krokov alebo lajdácke prevedenie môžu viesť k zníženej účinnosti systému, vyšším účtom za energiu či dokonca k poškodeniu jednotky. Investícia do klimatizácie je dlhodobá, správna montáž je kľúčová pre jej výkon a životnosť. Celá montáž trvá podľa podmienok 2-3 hodiny, v ojedinelých prípadoch aj viac, ak sú špecifické podmienky.

Aj keď väčšina montáže klimatizácie nevyžaduje od zákazníka žiadnu väčšiu súčinnosť, pri niektorých montážach je potrebná aj súčinnosť susedov. Hlavne pri klimatizácii v rodinnom dome, kedy obvodová stena susedí s hranicou pozemku a teda vonkajšia jednotka klimatizácie musí byť montovaná zo strany susedného pozemku.

Často kladené otázky (FAQ)

Prečo musí montáž robiť certifikovaný odborník a aké sú najčastejšie chyby?

Montáž musí vykonávať certifikovaný odborník, pretože obsahuje elektropráce, prácu s chladivom a tlakové spoje. Skratky pri montáži znižujú účinnosť, zvyšujú prevádzkové náklady a skracujú životnosť systému. Medzi najčastejšie chyby patrí nesprávne umiestnenie spojok, nedostatočné dotiahnutie alebo ignorovanie bezpečnostných opatrení. Ak nemáte dostatočné odborné znalosti a skúsenosti, neodporúča sa vykonávať tento proces samostatne.

Ako prebieha úvodná obhliadka a zber údajov?

Technik skontroluje existujúci stav a zistí technické dáta pre presný návrh. Dobrý zber informácií skracuje čas montáže a znižuje riziká, pričom zohľadňuje predstavy zákazníka aj reálne možnosti umiestnenia jednotiek.

Ako sa pripravuje miesto pre vonkajšiu jednotku?

Zabezpečí sa pevný, rovný podklad, často pomocou kompozitnej podložky/konzoly na zemi, stenových konzol alebo strešnej aplikácie. Správna konzola tlmí vibrácie a uľahčuje prípadné budúce vyrovnanie bez poškodenia zariadenia.

Prečo sa používajú nové medené potrubia a ako sa vedú?

Montuje sa súvislá sada sacieho (izolované) a kvapalinového vedenia, čo najrovnejšie, s uchytením každých približne 1,2-1,8 m. Správne izolované úchyty bránia galvanickej korózii a únikom chladiva, čo je kľúčové pre dlhú životnosť a spoľahlivosť systému.

Ako vyzerá správne elektrické a riadiace zapojenie?

Napájanie sa realizuje cez novú servisnú odpájaciu skrinku (odpojovač), ktorá umožňuje bezpečné servisné odpojenie. Riadiaci kábel prenáša signál z termostatu alebo riadiacej dosky pre automatické spínanie chladenia podľa aktuálnych potrieb.

Prečo je tvrdospájkovanie dôležité a čo zahŕňa spustenie systému?

Tvrdospájkované spoje, ak sa používajú, zaručujú tesnosť chladiaceho okruhu. Pred naplnením chladivom je však vždy nutné vykonať vákuovanie okruhu na odstránenie vzduchu a vlhkosti. Pri spustení systému sa v prevádzke (aspoň 15-20 minút a pri zaťažení) kontrolujú tlaky, teploty, prehriatie/podchladenie, rozdiel teplôt vzduchu (ΔT) a prúdy, čím sa potvrdí správne nastavenie a funkčnosť.
