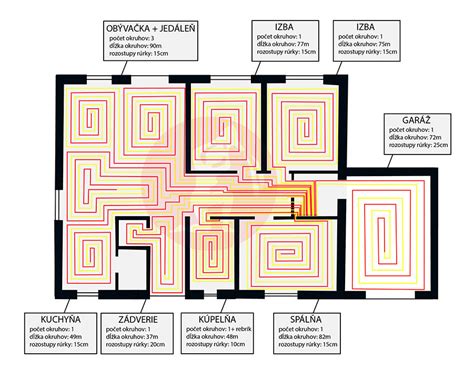

Dilatácia je zámerne vytvorená medzera v konštrukcii podlahy, ktorá umožňuje jednotlivým častiam podlahovej plochy nezávisle „pracovať“ - rozširovať sa a sťahovať v dôsledku teplotných zmien alebo zaťaženia. V kontexte podlahového vykurovania je správne navrhnutá a zrealizovaná dilatácia kľúčová pre dlhú životnosť celej podlahovej konštrukcie.

Prečo je dilatácia pri podlahovom kúrení nevyhnutná?
Podlahové kúrenie spôsobuje, že sa betónový poter (vykurovaná doska) pri nahriatí rozširuje a pri chladnutí sťahuje. Ak je táto konštrukcia pevne spojená s pevnými prvkami budovy (steny, stĺpy), vznikajú pnutia, ktoré vedú k praskaniu poteru, poškodeniu keramickej dlažby alebo dokonca k trvalému poškodeniu vykurovacích rúrok.
Hlavné funkcie dilatačných škár:
- Kompenzácia tepelnej rozťažnosti: Umožňuje poteru voľný pohyb bez vzniku trhlín.
- Oddelenie zón: Rozdeľuje vyhrievané plochy od nevykurovaných alebo oddeľuje plochy s rozdielnou teplotnou záťažou.
- Tlmenie hluku: Obvodové pásy zabraňujú prenosu krokového hluku do obvodových stien.
- Ochrana pred zatečením: Kvalitné dilatačné pásy s fóliou bránia zatečeniu cementového mlieka pod izolačnú vrstvu.
Ako správne naplánovať dilatáciu podlahy
Proces návrhu a realizácie dilatačných škár musí zohľadňovať geometriou miestnosti a technické parametre materiálov.
Základné pravidlá pre rozmery a plochy
| Parametre | Odporúčaná hodnota |
|---|---|
| Minimálna šírka škáry | 10 mm (pri podlahovom kúrení) |
| Maximálna plocha poteru s kúrením | 40 m² |
| Maximálny pomer strán plochy | 1 : 1,5 |
| Minimálna výška obvodového pásu | 160 mm |
Povrch cementovej podlahy bez dilatačných škár by nemal presiahnuť plochu 5 × 6 m. Pri realizácii je nutné dbať na to, aby dilatačné škáry prechádzali celým prierezom podlahy, od tepelnej izolácie až po povrchovú úpravu.

Praktický postup inštalácie
- Príprava podkladu: Povrch musí byť čistý, bez výčnelkov a prachu. Všetky „sopľe“ betónu alebo zvyšky malty musia byť odstránené, aby polystyrén nepružil.
- Hydroizolácia: V priestoroch na zemi je kritická. Dbajte na pedantnú izoláciu v rohoch a pri prestupoch rúrok. Pozor: Asfaltové pásy nesmú prísť do priameho kontaktu s EPS polystyrénom, pretože dochádza k jeho degradácii.

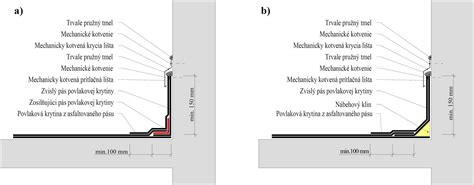

- Inštalácia obvodových pásov: Pásy sa lepia po obvode všetkých miestností. V rohoch ich treba zalomiť do pravého uhla.
- Uloženie izolácie a systémových dosiek: Používajte vrstvenie (napr. 2x 7,5 cm namiesto jedného 15 cm kusu), aby sa prekryli spoje. Pod podlahovku patrí minimálne EPS 100 S.
- Montáž rúrok: Pri systémoch s rastrom dbajte na rovnomerné rozostupy. Systémová doska je pre správnu montáž a fixáciu rúrok nevyhnutná.
- Tlaková skúška: Nikdy nezalievajte podlahu betónom bez predchádzajúcej tlakovej skúšky systému.
AKO funguje? Rozdelovac podlahove kurenie - vysvetlenie
Finálne dokončenie škár
Po vytvrdnutí poteru sa dilatačné škáry vyplnia elastickou hmotou (jedno- alebo dvojzložkové tmely). Na zakrytie otvorených dilatačných škár medzi rôznymi typmi podláh (napr. dlažba vs. drevo) sa najčastejšie používajú dilatačné lišty z PVC alebo prírodného korku, ktorý vyniká vysokou pružnosťou a odolnosťou voči vlhkosti.
Upozornenie: So skúšobnou prevádzkou vykurovacej sústavy začnite najskôr 21 dní po skončení betónovania, a to postupným zvyšovaním teploty vody o 5 °C denne.
tags: #ako #dilatovat #podlahove #vykurovanie
